2018年12月我司与海南罗牛山食品集团有限公司签约负责进行罗牛山产业园消防防排烟维修项目,具体实施方案如下:

         一、工程介绍:

罗牛山产业园为钢结构房,风机无法固定在房顶,且需要安装多台风机。鉴于这种工程量较大,工序较多的工程,我们将采取相应的安装及制作控制程序,以确保工程质量和进度。

二、 施工措施及方案:

1、 为保证工程的总工期,密切配合土建单位的施工进度,我们将对需要留槽流洞的部位进行严格监控,随时配合,争取做到减少返工,一次成型,尺寸合理、准确。

2、  对重点部位如洁净室和竖井:从管理人员到现场施工人员均需做到重点交底、重点施工,有针对性的从质量和安全的各个方面逐项加以控制和监督。

3、 为了高质、高效的使工期顺利的进行,我公司将按工期的进度要求合理的进行人员、材料、机具的调配,使工程的管理更加有序和易于控制。

4、 在施工期间,特别是抢工阶段,要定期的对员工进行安全、质量的教育培训,力求从根本上杜绝安全隐患和质量事故的发生。

5、 施工验收阶段做到,问题无论大小,及时快速的解决和处理。

6、 严格执行上级发包商的各项规章制度,并与各相关兄弟单位紧密配合施工。

7、 在项目施工过程中,严格规范、明确相关管理人员的责任,作到责权明确,统一管理。施工现场的施工部署、质量和施工方法由现场施工员负责。材料的进场检验、存放和统一调配由材料员负责,施工员配合。施工过程中的质量控制、监督由专项质检员负责。现场安全员负责施工过程中的安全教育和监督。项目部经理主要负责对工程各项措施、安排的制定和落实统一进行监督和管理。

三、 施工准备

1、 施工人员在施工前认真熟悉图纸,按照图纸技术要求施工,严格贯彻执行有关规程、规范及质量检验评定标准,有变动更改处与设计及时办理设计变更洽商,不能随意更改设计图纸 。重点部位应进行重点交底和施工。同时依据批准的施工图,及时准确的做出施工预算。施工图预算经批准后送材料部门筹备。要求相关专业工程师、工长、质检人员层层把关,全方位控制工程的进度计划,技术质量、安检和日常管理工作。

2、 施工队进入现场后,对各种临时设施的安排应听从发包方统一安排,并认真检查电气、电缆、配电箱、电气线路开关,各种引线、接地连接牢固可靠,杜绝漏电。

3、 该工程为我公司自供材料、部件与甲定乙供设备方式。设备在安装前必须会同建设单位的有关人员进行开箱检查,并做好设备开箱检查记录的填表,双方签字并盖章,做好设备的技术档案竣工后归档。

4、工程上使用的各种主料、付料及保温材料等应有出厂合格证和材质证明,检测报告,加以妥善保管,以便存档。现场材料员及工长应仔细检查型号、规格、及数量,材料交接手续齐全。

        四、施工工艺及技术质量保证措施

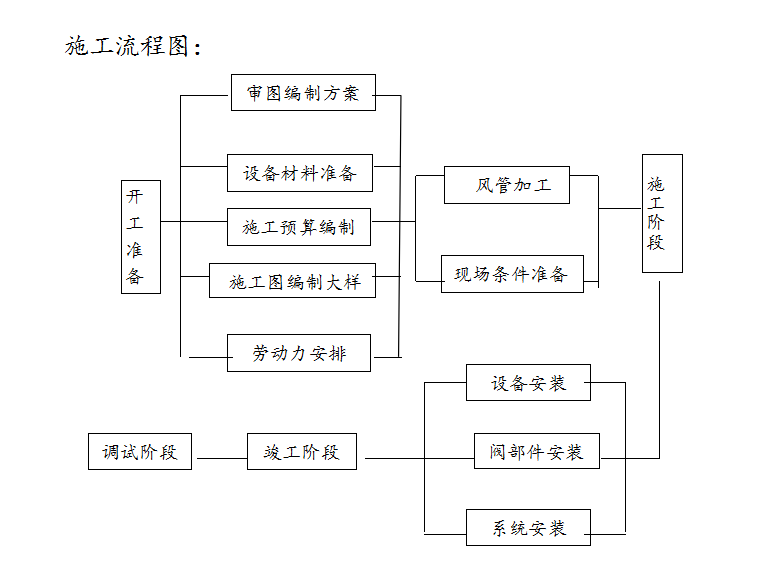

        针对本工程特点,我们编制了施工流程图,现场施工时,我们将按照该流程图指导施工,确保施工工序的合理、高效。




          Ⅰ 、排烟风管制作

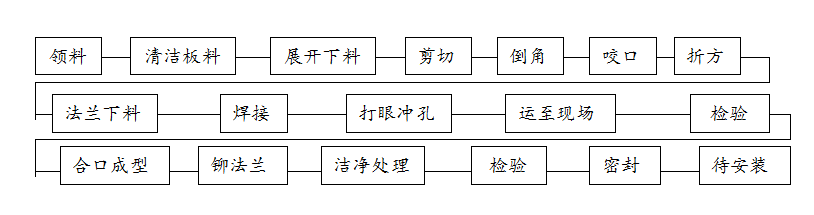

    1、为了提高运输效率、减少消耗和成品的完好性,采取车间预制现场装配的方法,即车间采用机械化加工成半成品形式运输到现场组合装配。

    操作工艺如下:






              2、风管:排烟管道采用304不锈钢板制作。

              3、如果风管中增加一道支撑隔板,材料厚度与风管相同。

              4、风管的支管与干管相接处为三通分路,当支管与干管的底面(或顶面)相距<150mm时,做成弧形三通,相距在150mm以上者做成插管式三通,连接要严密。

              5、风管弯头按《91SB6》标准图制作。

         6、矩形风管与角钢法兰连接时,当管壁厚度≤1.5mm时可采用翻边铆接,铆接应牢固;当管壁厚度>1.5mm时,可采用满焊或翻边间断焊。矩形风管法兰用镀锌铆钉铆固,法兰在铆固前先除锈再刷樟丹两道,矩形风管咬口处应严密、平整、无毛刺。

  矩形风管法兰用料规格表

风管长边尺寸(mm)

法兰用料规格(角钢)

≤630

25×3

670~1500

30×3

1500~2500

40×4

2500~4000

50×5

             7、矩形弯管导流片

   (1)、矩形风管弯管边长大于500mm时应设置导流片

材质及材料厚度应与风管一致。

   (2)、导流片的弧度应与弯管角度相一致。

   (3)、导流片的迎风侧边缘应圆滑,其两端与管壁的固定应牢固,同一弯管内导流片的弧长应一致。

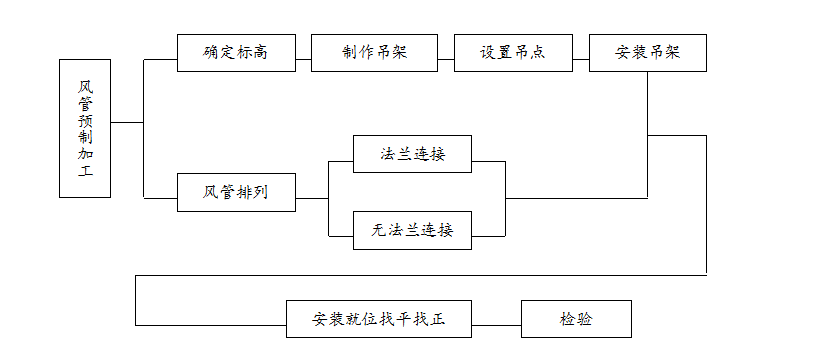

  Ⅱ、风管部件及支、吊架安装






            1、 施工前施工员应根据施工图翻制大样图,从而确保风管预制加工的顺利进行。所有阀部件及设备应按照设计要求仔细核对,同时应根据设备说明书的要求对设备基础进行验收,合格后可进行安装就位。

2、 风管与部件支吊架的预埋件、膨胀螺栓的位置应正确无误,支吊架不得安装在阀门、检查孔、风口等处。以免妨碍操作。风管支吊架间距应符合下表:(与GB50243-2002冲突的按-2002施工规范执行)

3、 阀门操作装置应设操作指示,并露出保温层30-50mm,风管法兰连接用镀锌螺栓和螺母,螺母应朝向同一侧,风管安装前应对风管进行清理检查,安装完毕后,应及时封堵,防止进入污物堵塞风道。

4、 风管穿墙体和楼板处,应使用防火材料,填充严密;穿越沉降缝或变形缝的风管两侧,应设置长度为200mm-300mm的防火阻燃材料制作的柔性软管连接且接口应牢固、严密。

5、 防火阀处应避开风口、检查门、测定孔等部位单独设置吊架。各种风阀的部件安装必须将手柄配置在便于操作的部位。防火阀的安装必须与设计相符,气流方向须与阀体上的标志箭头相一致,严禁反向。空调机、新风入口处设密闭、电动多叶阀。

6、 为确保工程按期交付甲方、双方技术人员应根据设计图纸要求,互相配合进行风管予留洞、楼板留孔,楼板加固的工作。施工人员应填好预检记录。同时我公司也将积极配合土建及装饰单位,进行风口等末端设备的安装,从而确保吊顶及墙体装修工作的顺利进行。

7、 通风管道施工应严格按照GB50243-2002《通风与空调施工质量验收规范》进行施工。

8、 需进行安装的风机设备必须会同甲方、厂家同时开箱检查,对设备破损之处必须进行拍照、记录并经甲方、厂家进行签认;

        五、施工进度计划

为保证该工程的总体施工进度计划,我公司将密切配合土建,装修及相关施工单位,做到高质、高效施工。具体生产计划以及劳动安排计划根据现场实际情况再定。

          六、安全生产技术措施

        1、 施工人员必须熟知本工程安全技术操作规程,不得违章指挥和违章作业;在工作中要坚守工作岗位,严禁酒后操作,各施工人员必须过安全培训,考试合格后,方可进行上岗操作。新工人实习生进入现场前应进行安全教育,经考试合格后方可上岗。

2、 所有楼梯要有照明设备和防护拦等有效防护措施,防止高空坠落物和人身坠落;正确使用个人防护用具,落实安全防范措施,进入施工现场必须戴好合格的安全帽,禁止穿拖鞋、光脚,高空作业应系好安全带,并有可靠的防护措施,安全帽、安全带等防护用品,应定期检验,不符要求或不合格的禁止使用。施工现场的防护栏、脚手架、工用高凳等防护设施必须符合要求,不得私自拆动。

3、 从事高处作业的人员,要定期检查身体,不适于高处作业的人员,不得从事高处作业,高处作业时,衣着要灵便,禁止穿硬底鞋带钉易滑的鞋进行高处作业,高处作业时,所用的材料应堆放平稳,工具应随手放入工具袋内,上下传递物件时禁止抛掷,遇有恶劣气候,禁止进行露天高处作业。

4、 用高梯时,不应缺档,使用“人”字梯上端应绑牢,下  端应采取防滑措施,单面梯与地面夹角以60°至70°为宜,禁止二人同在一个梯子上工作,在通道使用梯子,应有专人监护和设置防护栏。

5、 机械作业时,要束紧袖口,工作前必须检查机械、仪表等,确认完好方可使用。

6、 竖井内进行风管安装时,应先将管井上方的孔洞盖好,然后再将管井内上人的操作的平台铺好,方可进行施工。吊装风管时,管井上下均要有人看守,同时应做出专项的安全交底及技术交底。

7、 现场临时用电一律有专业暂设电工拆接,非暂设电工不可私自拆接临时电;电动工具、机械设备的操作人员应带好绝缘手套和穿好绝缘鞋;各种电动工具及机械设备必须有可靠的接地保护,同时应经常对其进行检查。

8、 现场照明和行灯用电不可超过36V;在潮湿场所或金属容器内工作时,行灯电压不超过12V;闸箱必须加锁,每天均应检查有无漏电现象。

9、 施工人员应及时清理现场,防止扎脚、碰伤。确立对本专业及其他专业成品的保护意识。

10、 施工现场、宿舍外严禁吸烟或私自使用明火作业。上班时间不得喝酒;不得在现场随地大小便;不得追逐打闹。

11、 施工人员应保证每月两次安全活动日,结合现场学习消防条例,要有工长参加,班组长每天班前讲话并做好记录。

12、 对现场本专业预留孔洞,施工人员应做到及时遮挡,设置醒目标识,并留意其他专业孔洞。剔楼板、打墙透眼时,楼板下、墙后不得有人靠近。

13、 多台设备并列安装时,手指不得放入两台设备中间,防止设备挪位伤人。

14、 现场使用电焊、气焊或电炉作业时,要向有关部门申请用火许可证,并配专人看火和配消防桶或灭火器,使用电气焊或电炉时,应清理周围易燃易爆等危险物品。用火完毕,应在周围巡视,确无隐患,方可离开。

15、 施工现场所使用的电动工具,工作前必须检查绝缘良好,在潮湿场所或金属容器内使用电动工具施工,操作人员应穿绝缘鞋或戴绝缘手套,方可进行操作。

16、 各种电动工具,必须按规定进行接地或接零进行保护,不得带故障进行工作。所有临时设施及电动工具的线、缆不得与金属物件绑扎在一起。

七、雨季施工措施

       1、 本工程安装施工将跨越雨季,会对建筑安装施工带来一系列的季节性困难,与工程进度、工程质量、施工安全、工作效率以至经济效益有着十分密切的关系。为此我们针对既定的生产计划,根据雨 季施工特点,科学合理的安排生产并制定切实可行的措施,以克服季节特点带来的困难,达到保证进度、工程质量和施工安全的目的;

       2、 进入季节性施工前分专业进行检查,有关措施都一一落实,对查出的问题应限期解决,不留隐患。结合各专业的特点、冬雨季的季节特点、工作环境条件与所施工项目的特点,在冬、雨季来临之前制定出相应的雨季施工技术措施及安全措施。

       3、 冬、雨季施工措施是综合性的管理,人、机、料、法、环,都应认真考虑到。(具体内容详见专项冬、雨季施工技术措施交底)。

             八、验收

       排风工程的验收分为竣工验收、综合效能验收两个阶段。

       竣工验收主要是对工程施工质量验收及评定,综合效能试验是对工程使用功能的检测及评估。验收时应注意的几点:

       1、 风管外观检查表面应平整、无破损、接管合理,内表面应清洁无积尘;漏风量、漏光量应符合规程规范的规定。

       2、 各种调节装置的制作和安装应正确牢固,调节灵活,操作方便。防火排烟阀关闭严密,动作可靠。配件齐全。

       3、 风口表面平整,颜色一致,可调节部件应灵活可靠。

       4、 组合式空调机组外表平整、接缝严密、组装顺序正确。

       5、 刷漆应附着牢固,漆膜厚度均匀,色标符合设计要求。绝热层的厚度材质符合设计要求,软性接管自然、无扭曲,且符合设计要求。

       6、 通风工程的无负荷联合试运转的测定与调整应符合施工规程规范及设计的要求



              九、质量目标

序号

项目

分项数

目标

通病控制要求

措施

1

风管加工

1

1项优良

①. 风管中间部位

塌腰

②. 翻边不整

③. 刷漆不均

④. 咬口不严等。

① 风管中间部位加设腰箍及风管加筋

② 风管翻边应整齐一致,咬口严密无缝隙

③ 采用喷漆,责任到人

④ 洁净系统风管的施工要求严格按照洁净系统施工规范规定的工序和要求施工

⑤ 应按施工规程规范安装支架

⑥ 风管安装时应随时调整风管的平直度

⑦ 应根据设备的重量计算支架的形式和规格

⑧ 设备安装前后均应对设备的横纵坐标进行校验

⑨ 风管碰头应根据实际尺寸进行测量并画出草图,经核实论证后方可施工

⑩ 风口安装时应绷线

⑪ 阀部件安装应按说明书和阀体上箭头安装

注:由专业质检员进行经常性检查并制定奖惩条例,工长及技术负责人进行定期检查。

2

风   镀 锌

安   玻璃钢

保    超 级

1

1项合格

①. 支架不牢固

②. 风管安装不直不平整,保温不密实

③. 卡架漏刷油

④. 洁净系统风管未按施工工序施工

3

风机

通风柜的安装

风机安装

2

2项优良

①. 支架不牢不合理

②. 横纵坐标位置偏差

③. 设备碰头不合理不美观

4

风口安装

1

1项优良

安装不牢固、不成行成线

5

阀部件安装

1

1项优良

阀部件安装方向不符合要求

   十、现场治安保卫

    1、现场保卫工作由工长负责,现场保卫干事应与甲方和土建 保卫部门密切配合,认真负责防止工具材料丢失。

2、执行现场用火有关制度,用火许可证、操作合格证。

3、施工人员上班时间不准喝酒、赌博、打架,禁止使用电炉。

4、对已安装完的设备上易丢失的零部件应保护好。

5、如工地发生刑事案件,施工班组应保护好现场并及时向上级部门和公安机关报告。

6、 严格执行发包方的各项治安管理规定和措施。

十一、环保措施

 1、 地内不得随便抛弃污物及杂物,废料必须放进指定的废料堆;

 2、 针对本程特点,加强对噪声污染的严格控制,做到遵守校园内的作息时间要求,对产生噪音较大的工序,制定专门的施工时间、地点,并做必要的防噪措施;

 3、 要遵守苏州市建委及苏州市环保局关于环境保护的有关规定。
